导轨式升降机楼面开孔需要注意事项及案例分享

返回列表 来源:升福液压升降机 发布日期: 2020-03-05

今天升福机械小编前往客户工厂观摩施工师傅现场楼层开孔。

施工前,我们先熟悉场地墙体的机构图以及升降机安装图,然后开始检查施工工具,空压机,电锤,风镐,手锤,蝶式切割机等,当然,参与施工人员都是持证才能上岗操作,接着检查坑口边及楼层周边安全防护,还有测试配电箱是否保证电力通畅。

我们的施工流程具体如下:
测量放线→结构及设备保护→支架搭设桥板→开洞→楼面钢筋拆除→场地清理

首先定位放线,按设计变更通知单要求放出洞口尺寸线。 楼面清理,楼面清理:事先清理需开洞范围内楼面上材料,并清理干净。支架搭设按开孔图纸位置搭立满堂脚手架,立杆纵横间距 0.5m,水平杆步距 1.2m,支架应搭到梁部底和板部底,起到对未拆除区域进行加固支撑作用。

在对楼面地板、梁拆除在施工过程中,为了不对结构造成影响且加快施工进度,采用风镐、电锤凿洞拆除。在框架结构建筑上开洞,优先按楼板、次梁的顺序进行施工,自上而下按顺序进行施工,杜绝立体交叉作业,上部凿打开洞时,在下层楼板开洞位置搭设 1.2m 高防护栏杆,并设置警戒线,严禁施工作业人员从下面通过。拆除作业按照建筑施工的逆顺序进行。拆除后立即将拆除层的垃圾清理干净。次梁拆除时,楼板钢筋预留 300mm,方便楼面修复时与板筋焊接;梁主筋预留 500mm, 同样也是方便修复时与植筋钢筋焊接。

导轨式升降机施工现场

操作风镐钻孔时,这个环节施工噪音特别大,需要预防打碎弹飞出的水泥块,以免误伤自己,佩戴防护镜,同时需要对现场的水泥粉尘进行喷淋洒水,起到抑制施工现场粉尘随意飞扬污染环境。

我们要求施工师傅做到工完场清,下班前要检查和清理施工场地,保持现场整洁美观,做到文明施工。完工后,把所有的建筑垃圾清运到场外。同时还要注意施工现场的电源及时关闭

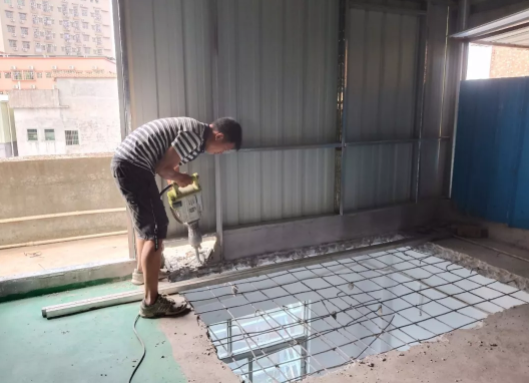

升降机楼板开孔

最后楼板开洞完成后,再进行导轨式升降机施工安装,具体安装方法见《升降机安装施工方案》。本文由东莞升福液压机械公司提供分享,感谢你的阅读,如需转载,请注明出处。
